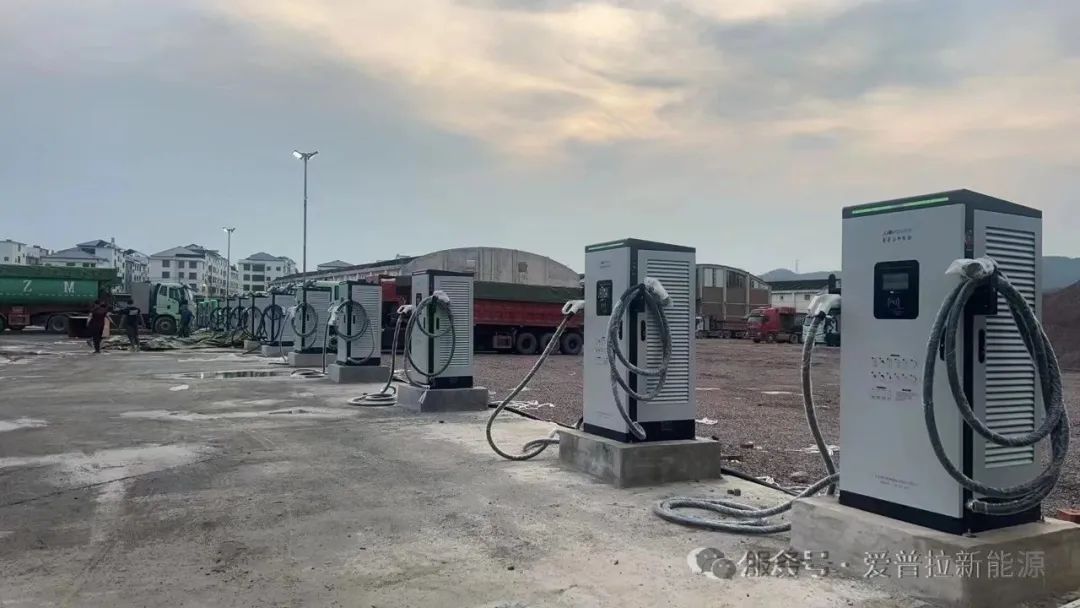

在新能源快速发展当下,电动重卡保有量和渗透率持续上升,能源补给方式正发生着变革,重卡充电站需求大增。
2024年我国新能源重卡销量约为8.2万辆,同比增长140%,新能源重卡渗透率达到13.6%。
以下是重卡充电站建站流程指南,融入了实际建站的经验和建议,希望能为您的建站之路提供思路和有益的参考。
重卡充电桩概述
1、定义
重卡充电桩,是专为重型卡车等大型商用车提供充电服务的关键设备。其与乘用车充电桩在原理上一脉相通,但因重卡电池容量大、充电需求高,需具备更大功率,以满足快速补能需求。通常采用直流快充或超充方式,为重卡车辆提供高效、稳定的充电保障。
2、核心部件
(1)充电模块:核心功率转换单元,负责将交流电转换为直流电。
(2)控制系统:充电桩的“大脑”,负责监控、管理和控制充电过程。
(3)充电接口:连接充电桩和重卡,传输电能和实现通信功能。
(4)保护装置:确保充电安全,包括过压、过流、短路、漏电保护等。
(5)散热系统:散发充电过程中产生的热量,保证充电桩正常运行。
交流充电桩、直流充电桩充电示意图
重卡充电桩的分类
1、按安装方式分类
落地式充电桩:体积较大,安装在地面,稳定性好,适用于室外场所。
壁挂式充电桩:安装在墙壁上,节省空间,适合空间有限的场所。
2、按充电功率分类
低功率充电桩:充电功率相对较低,充电时间较长,对电网冲击小。
高功率充电桩:充电功率较高,能快速为重卡提供电能,但对电网要求高。
3、按充电方式分类
直流充电桩:直接将交流电转换为直流电,充电速度快,功率大,适用于重卡。
交流充电桩:将交流电输出到车载充电机,由车载充电机转换为直流电,充电速度相对较慢,功率较小,成本较低(重卡一般不采用)。
重卡充电场站如何布局?
1、线路规划需清晰
源头场站:在煤炭、钢铁、砂石料、矿场等货源地建设充电站,能够有效保障车流量和充电量。这些场所是重卡的起始点,重卡在此装货后需要补充电能,以便顺利开展运输工作。
目的地站:在港口、码头、货运集散周转地等地方建设充电站,这一确保车辆在卸货后能够及时补充电能,为下一次运输做好准备,避免因充电问题影响运输周转效率。
沿途补能站:沿着国道、省道等主要的物流通道、运输干线进行布局,确保重卡在行驶途中能够方便地找到充电点。减少因充电而产生的绕行和等待时间,提升运输效率,为重卡运输提供全程保障。
2、场地条件是核心
(1)选择场地面积较大、地势较为平坦的地方,以满足充电桩布局和重卡停车位的合理规划需求。按照一部6*4牵引车测算,其最长可达17.1米,综合预留空间按20米计算,宽度加上两侧预留空间按4米计算,一部车占地面积约80平方米,则至少需要800平方米的场地。且尚未考虑车辆转弯半径,所以对场地面积要求较高。
(2)考虑场地的交通便利性,确保充电站的进出口畅通,避免交通拥堵影响重卡的进出。良好的交通条件能够提高充电站的使用效率,减少重卡司机的等待时间。
3、电网接入条件为基础
(1)尽量靠近变电站或电力线路,通过缩短高压接入点的距离,可有效降低拉电线的成本,同时确保电网能够满足充电站的高功率需求,避免因电网容量不足而影响充电效率。
(2)在建设充电站之前需要对当地的电网容量进行评估,确保电网能够承受充电站的用电负荷。如果电网容量不足,需要与电力部门协商进行电网升级改造。
4、预留发展空间
场地预留:在充电站布局时,需充分考虑新能源重卡市场的快速发展以及充电需求的持续增长,预留充足的场地空间,为后续充电站的扩建提供保障。随着新能源重卡保有量的不断提升,充电需求也将呈上升趋势。预留场地可以避免未来因场地不足而影响充电站的发展。
电力容量预留:除了场地预留外,电力容量预留同样至关重要。在设计充电站时,应充分考虑未来可能增加的充电桩数量以及更高的充电功率需求,预留足够的电力容量,确保电力系统能够满足未来的发展需求。
5、设备选型
高功率设备优先:由于重卡对于充电速度和充电量的要求较高,所以在选用充电桩设备时,应优先选择高功率的充电设备,以提高对车辆的充电速度,减少重卡的充电时间,提高运营效率。
设备性能与质量:除了功率因素外还需要关注充电桩设备的性能和质量。选择具有良好散热性能、稳定的电气隔离、高效的功率转换能力的充电桩设备,能够确保充电过程的安全可靠,降低设备的故障率。
